プロジェクトマネジメントKPI設定:PMOが実践する効果的指標の選び方
「プロジェクトは順調に進んでいるはずなのに、なぜ最終的に失敗してしまうのか」
「成果を評価したいが、何を測定すればいいのかわからない」
多くのプロジェクトマネージャーがこうした悩みを抱えています。実際、適切な指標を設定できていないプロジェクトは、問題を早期に発見できず、気づいた時には手遅れという事態に陥りがちです。
本コラムでは、PMI(プロジェクトマネジメント協会)が推奨する実践的なKPI設定方法から、継続的な測定・改善のアプローチまで、PMOの視点から徹底解説します。プロジェクトの「見える化」を実現し、確実な成功へと導く指標設定の技術を習得しましょう。
1. プロジェクトKPI設定の重要性と課題
プロジェクトマネジメントにおいて、KPI(重要業績評価指標)の設定は成功の鍵を握ります。しかし、多くの組織で適切な指標設定ができていないのが現状です。
1-1. KPI設定が不十分なプロジェクトの実態
PMIが発行する「Pulse of the Profession 2023」によると、プロジェクト失敗の主要因の一つとして「不明確な成功基準」が挙げられています。明確なKPIが設定されていないプロジェクトでは、以下のような問題が発生します。
- 進捗状況の正確な把握ができず、問題発見が遅れる
- ステークホルダーへの説明責任を果たせない
- チームメンバーの目標が曖昧になり、モチベーションが低下する
- 最終的な成果の評価基準が不明確で、成功か失敗かの判断ができない
例えば、あるシステム開発プロジェクトでは「品質の高いシステムを構築する」という曖昧な目標しか設定されていませんでした。その結果、開発チームと顧客の間で「品質」の定義が異なり、納品後に大幅な手戻りが発生し、プロジェクトコストが当初予算の150%に膨らむ事態となりました。
1-2. 適切なKPI設定がもたらす効果
PMBOKガイド第7版では、「測定可能な成功基準の設定」がプロジェクト計画の基本原則として位置づけられています。適切なKPIを設定することで、以下のような効果が得られます。
効果領域 | 具体的な改善内容 |
---|---|
可視化 | プロジェクトの健全性を定量的に把握できる |
早期発見 | 問題やリスクを兆候段階で察知できる |
意思決定 | データに基づく客観的な判断が可能になる |
コミュニケーション | ステークホルダーへの報告が明確になる |
継続的改善 | 過去のデータを活用した改善活動ができる |
重要ポイント
KPIは単なる数値目標ではありません。プロジェクトの健全性を示すバイタルサインであり、適切に設定・監視することで、プロジェクト成功率を大幅に向上させることができます。
2. プロジェクトKPIの基本構造と分類
効果的なKPI設定には、プロジェクトの特性に応じた適切な指標の選択が不可欠です。PMIが推奨する指標体系を理解しましょう。
2-1. PMBOKにおける知識エリア別KPI
PMBOK第7版では、プロジェクト管理を8つのパフォーマンス領域(Performance Domains)で整理しています。各領域には、それぞれ重要な測定指標が存在します。
パフォーマンス領域 | 主要KPI例 | 測定目的 |
---|---|---|
ステークホルダー | ステークホルダー満足度指数 | 関係者の期待値達成度 |
チーム | チーム生産性、離職率 | チームパフォーマンスの維持 |
開発アプローチとライフサイクル | サイクルタイム、リードタイム | 開発プロセスの効率性 |
計画 | スケジュール遵守率(SPI) | 計画の精度と実行力 |
プロジェクト作業 | コスト効率指数(CPI) | リソース活用の効率性 |
デリバリー | 品質指標、欠陥密度 | 成果物の品質レベル |
測定 | EVM指標(SV、CV) | 全体的な進捗とコスト状況 |
不確実性 | リスク発生率、影響度 | リスク管理の有効性 |
2-2. 先行指標と遅行指標の使い分け
PMOが実践する効果的なKPI設定では、先行指標(Leading Indicators)と遅行指標(Lagging Indicators)のバランスが重要です。
先行指標は、将来の成果を予測する指標です。問題を早期に発見し、予防的な対応を可能にします。
- 要件変更リクエスト数の推移
- テストケース作成進捗率
- リスク識別数と対応率
- コードレビュー実施率
- チームメンバーの稼働率
遅行指標は、過去の結果を示す指標です。最終的な成果の評価に使用されます。
- バグ修正にかかった総工数
- プロジェクト完了時の総コスト
- 最終的な納期遅延日数
- 顧客満足度スコア(納品後)
- 投資対効果(ROI)
成功事例
大手金融機関のシステム刷新プロジェクトでは、先行指標として「週次コードレビュー実施率」と「単体テスト網羅率」を重点管理しました。これらの指標を90%以上に維持することで、従来プロジェクトと比較して本番環境での障害発生率を60%削減することに成功しました。(日本PMO協会 事例集より)
この章のまとめ
- PMBOKの8つのパフォーマンス領域ごとに適切なKPIを設定する
- 先行指標で早期に問題を検知し、遅行指標で最終成果を評価する
- 両指標のバランスある運用がプロジェクト成功の鍵となる
3. SMART原則に基づくKPI設定方法
効果的なKPIを設定するには、PMIが推奨するSMART原則に従うことが重要です。この原則により、測定可能で実行可能な指標を定義できます。
3-1. SMART原則の5つの要素
SMART原則は、目標設定の国際標準として広く認識されています。プロジェクトKPIにおいても、この原則の適用が推奨されています。
要素 | 意味 | KPI設定時の確認ポイント |
---|---|---|
Specific(具体的) | 明確で具体的な定義 | 誰が見ても同じ解釈ができるか |
Measurable(測定可能) | 定量的に測定できる | 客観的なデータで測定できるか |
Achievable(達成可能) | 現実的に達成できる | 過去実績や業界標準と比較して妥当か |
Relevant(関連性) | プロジェクト目標と関連 | プロジェクト成功に直結する指標か |
Time-bound(期限設定) | 達成期限が明確 | いつまでに達成すべきか明確か |
3-2. 悪い例と良い例の比較
実際のプロジェクトで使用されているKPIを例に、SMART原則の適用前後を比較してみましょう。
悪い例(曖昧なKPI) | 良い例(SMART原則適用) | 改善ポイント |
---|---|---|
品質を向上させる | 本番環境での重大障害を月間2件以下に抑える | 具体的な数値目標と期間を設定 |
できるだけ早く完了する | 第1フェーズを2025年12月末までに完了(マイルストーン10個すべて達成) | 明確な期限と達成基準を定義 |
コストを削減する | 当初予算1億円に対して±5%以内(CPI 0.95-1.05)で完了する | 測定可能な指標(CPI)と許容範囲を明示 |
顧客満足度を高める | 四半期ごとのステークホルダー満足度調査で平均4.0以上(5段階評価)を維持 | 測定方法、頻度、目標値を具体化 |
チームの生産性を上げる | スプリントごとの完了ストーリーポイントを平均50ポイント以上達成 | 定量的な測定単位と目標値を設定 |
注意事項
KPIを厳格にしすぎると、チームが数値達成だけを目的とした行動をとる「指標の歪み」が発生します。例えば、「バグ検出数」をKPIにすると、重要度の低いバグを多数報告して数を稼ぐといった本末転倒な行動につながる可能性があります。KPIは複数の観点から設定し、バランスを取ることが重要です。
3-3. KPI設定ワークシート活用法
実際のKPI設定では、以下のようなチェックリストを活用することで、SMART原則の抜け漏れを防ぐことができます。
KPI設定チェックリスト
- ☐ 指標名が一目で理解できる具体的な表現になっているか
- ☐ 数値または明確な基準で測定できるか
- ☐ データ収集方法と責任者が明確になっているか
- ☐ 目標値が過去実績や業界標準と照らして現実的か
- ☐ プロジェクト目標の達成に直結する指標か
- ☐ 測定タイミング(日次/週次/月次など)が明確か
- ☐ 達成期限が具体的な日付で定義されているか
- ☐ 閾値(警告ライン・危険ライン)が設定されているか
- ☐ 指標の定義が文書化され、チーム全員が理解しているか
- ☐ 測定結果を改善アクションにつなげる仕組みがあるか
この章のまとめ
- SMART原則に沿ってKPIを設定することで、測定可能で実行可能な指標になる
- 曖昧な表現を避け、具体的な数値と期限を明示する
- チェックリストを活用し、設定したKPIの妥当性を検証する
4. プロジェクトタイプ別のKPI設定アプローチ
プロジェクトの特性や開発アプローチによって、適切なKPIは大きく異なります。PMBOKでは、プロジェクトのライフサイクルに応じたKPI選択の重要性が強調されています。
4-1. ウォーターフォール型プロジェクトのKPI
ウォーターフォール型プロジェクトでは、計画の正確性と進捗管理が重要になります。PMIが推奨する主要指標は以下の通りです。
KPIカテゴリ | 具体的指標 | 目標値の目安 |
---|---|---|
スケジュール | SPI(スケジュール効率指数) | 0.95以上 |
コスト | CPI(コスト効率指数) | 0.95以上 |
品質 | 欠陥密度(バグ数/KLOC) | 業界平均以下 |
スコープ | 要件変更率 | 全要件の5%以内 |
リスク | 重大リスク発生率 | 識別リスクの10%以内 |
EVM(アーンドバリューマネジメント)指標の活用
PMIはウォーターフォール型プロジェクトにおいて、EVMの活用を強く推奨しています。EVMを使用することで、以下の統合的な分析が可能になります。
- SV(スケジュール差異):EV – PV で計算。正の値なら進捗が順調
- CV(コスト差異):EV – AC で計算。正の値ならコストが効率的
- SPI(スケジュール効率指数):EV / PV で計算。1.0以上が目標
- CPI(コスト効率指数):EV / AC で計算。1.0以上が目標
- EAC(完成時総コスト見積):BAC / CPI で将来予測
4-2. アジャイル型プロジェクトのKPI
アジャイル開発では、速度と適応性、継続的な価値提供を測定する指標が中心となります。PMI Agile Practice Guideでは、以下のKPIが推奨されています。
KPIカテゴリ | 具体的指標 | 測定頻度 |
---|---|---|
速度 | ベロシティ(完了ストーリーポイント) | スプリントごと |
品質 | スプリント内欠陥数 | スプリントごと |
フロー効率 | リードタイム、サイクルタイム | 継続的 |
予測可能性 | コミットメント達成率 | スプリントごと |
価値提供 | リリース頻度、デプロイ成功率 | リリースごと |
技術的健全性 | 技術的負債指数 | 月次 |
バーンダウンチャートとベロシティの活用
アジャイルプロジェクトでは、視覚的な進捗管理ツールが効果的です。バーンダウンチャートにより、スプリント内の作業消化速度を日次で追跡し、早期に遅延の兆候を発見できます。
成功事例
あるECサイト開発プロジェクトでは、ベロシティを主要KPIとして設定し、過去5スプリントの平均値から予測精度を向上させました。当初は計画との乖離が大きかったものの、3ヶ月後には予測誤差を±10%以内に収めることに成功し、ステークホルダーへの報告精度が大幅に改善しました。
4-3. ハイブリッド型プロジェクトのKPI統合
現代のプロジェクトでは、ウォーターフォールとアジャイルを組み合わせたハイブリッド型が増えています。この場合、両方のアプローチに対応したバランスの取れたKPI設定が必要です。
- 全体計画にはEVMベースの指標を使用
- 開発フェーズではアジャイル指標を併用
- 統合ダッシュボードで両方の視点から監視
- フェーズごとに重点KPIを切り替える
この章のまとめ
- ウォーターフォールではEVM指標を中心に計画の正確性を測定
- アジャイルではベロシティとフロー効率で速度と品質を管理
- ハイブリッド型では両アプローチの指標を統合し、柔軟に運用する
5. KPIデータ収集と測定の実践方法
優れたKPIを設定しても、正確なデータ収集ができなければ意味がありません。PMOが実践する効果的なデータ収集方法を解説します。
5-1. データ収集の自動化とツール活用
手動でのデータ収集は工数がかかり、入力ミスのリスクも高まります。プロジェクト管理ツールとの連携による自動化が、現代のPMOの標準的なアプローチです。
ツールカテゴリ | 主な機能 | 取得可能なKPI |
---|---|---|
プロジェクト管理 | タスク管理、進捗追跡 | SPI、タスク完了率、遅延タスク数 |
ソース管理 | コード変更履歴、レビュー | コミット頻度、コードレビュー率 |
CI/CDツール | 自動ビルド、テスト、デプロイ | ビルド成功率、デプロイ頻度 |
品質管理 | バグ追跡、テスト管理 | 欠陥密度、テストカバレッジ |
時間管理 | 工数入力、稼働管理 | 実績工数、CPI算出データ |
重要ポイント
ツールの選定では、「データの一元管理」と「API連携の柔軟性」が重要です。複数ツールからのデータを統合ダッシュボードで可視化できる環境を構築することで、リアルタイムなKPI監視が可能になります。
5-2. 測定頻度とレポーティングサイクル
KPIの測定頻度は、指標の性質とプロジェクトフェーズによって最適化する必要があります。PMIが推奨する測定サイクルは以下の通りです。
測定頻度 | 対象KPI | 報告先 |
---|---|---|
リアルタイム/日次 | ビルド成功率、重大障害発生 | 開発チーム |
週次 | スプリント進捗、タスク完了率 | プロジェクトマネージャー |
月次 | CPI、SPI、予算消化率 | ステークホルダー |
四半期 | ROI、ビジネス価値実現度 | 経営層 |
フェーズ完了時 | フェーズ目標達成度、品質指標 | プロジェクトボード |
ダッシュボード設計の原則

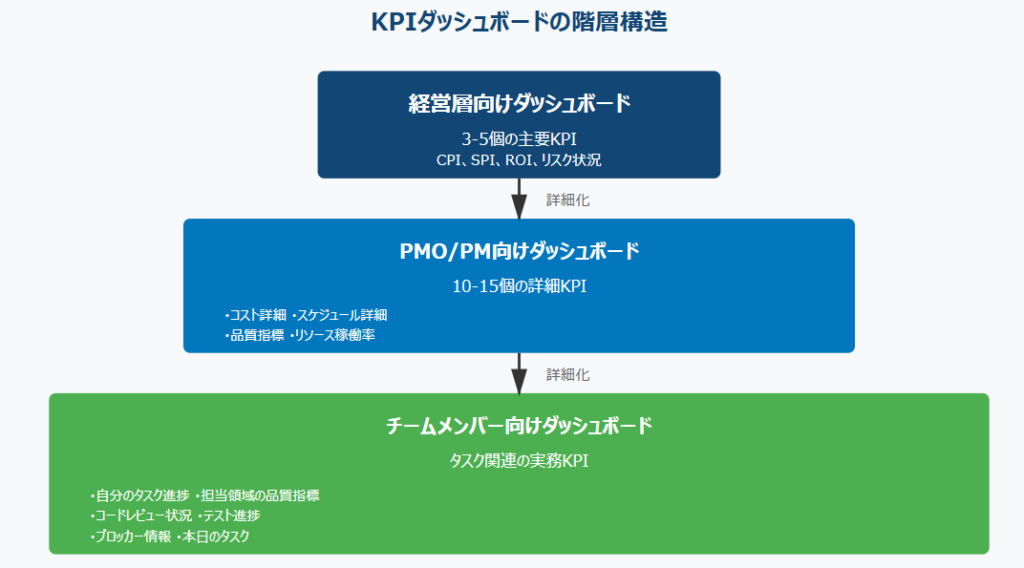

効果的なKPIダッシュボードは、閲覧者の役割に応じて情報の詳細度を調整します。
- 経営層向け:全体の健全性を示す3-5個の主要指標に絞る
- PMO/プロジェクトマネージャー向け:10-15個の詳細指標を表示
- チームメンバー向け:自分のタスクに関連する指標を中心に
- 色分けルール:緑(目標達成)、黄(注意)、赤(危険)の3段階が基本

5-3. データ品質の確保とバリデーション
KPIの信頼性は、元データの正確性に依存します。以下のチェック項目を定期的に実施することで、データ品質を維持できます。
データ品質チェックリスト
- ☐ データ入力ルールが明文化され、チーム全員が理解しているか
- ☐ 入力必須項目と任意項目が明確に区別されているか
- ☐ データ入力の期限が設定され、遵守されているか
- ☐ 異常値や欠損値を検出する仕組みがあるか
- ☐ データの定義が統一されているか(例:「完了」の定義)
- ☐ 過去データとの整合性チェックが行われているか
- ☐ データ入力者へのトレーニングが実施されているか
- ☐ 定期的なデータ監査の仕組みがあるか
この章のまとめ
- ツールを活用してデータ収集を自動化し、正確性と効率性を向上させる
- KPIの性質に応じて適切な測定頻度を設定する
- 役割別にダッシュボードを設計し、必要な情報を適切に提供する
- データ品質管理を徹底し、KPIの信頼性を確保する
6. KPIに基づく継続的改善のサイクル
KPIを設定し測定するだけでは不十分です。測定結果を分析し、具体的な改善アクションにつなげることで、初めてKPIの真価が発揮されます。
6-1. PDCA/OODAループの実践
PMIでは、プロジェクトマネジメントにおける継続的改善の重要性が強調されています。KPIを活用した改善サイクルには、以下の2つのアプローチがあります。
PDCAサイクル(計画重視型)
- Plan(計画):KPI目標値の設定と測定計画の策定
- Do(実行):計画に基づいたプロジェクト実行とデータ収集
- Check(評価):KPI実績の分析と目標との差異確認
- Act(改善):問題の根本原因分析と改善策の実施
OODAループ(迅速対応型)
- Observe(観察):KPIダッシュボードからの異常値検知
- Orient(状況判断):問題の背景と影響範囲の把握
- Decide(意思決定):迅速な対応策の決定
- Act(行動):即座の実行と結果の観察
重要ポイント
ウォーターフォール型プロジェクトではPDCAサイクル、アジャイル型プロジェクトではOODAループが適しています。プロジェクトの特性に応じて使い分けることで、効果的な改善活動が実現できます。
6-2. KPI分析会議の効果的な運営
定期的なKPIレビュー会議は、チーム全体で状況を共有し、改善策を議論する重要な場です。効果的な会議運営のポイントは以下の通りです。
アジェンダ項目 | 所要時間 | 実施内容 |
---|---|---|
KPI状況報告 | 10分 | 各KPIの実績値と目標値の比較、トレンド分析 |
問題の深堀り | 15分 | 目標未達KPIの根本原因分析(5Why分析など) |
改善策の検討 | 20分 | 具体的なアクションプランの立案と責任者の決定 |
前回アクションの振り返り | 10分 | 前回会議で決定した改善策の効果検証 |
KPI設定の見直し | 5分 | 必要に応じてKPI自体の妥当性を再評価 |
成功事例
大手製造業のERPシステム導入プロジェクトでは、週次でKPI分析会議を実施し、「テスト実施遅延」というKPIが3週連続で目標未達となった際、根本原因分析を行いました。その結果、テスト環境の準備が遅れていることが判明し、環境構築プロセスの見直しとリソース追加により、翌週からKPIを目標範囲内に改善することができました。
6-3. 予測的対応とプロアクティブマネジメント

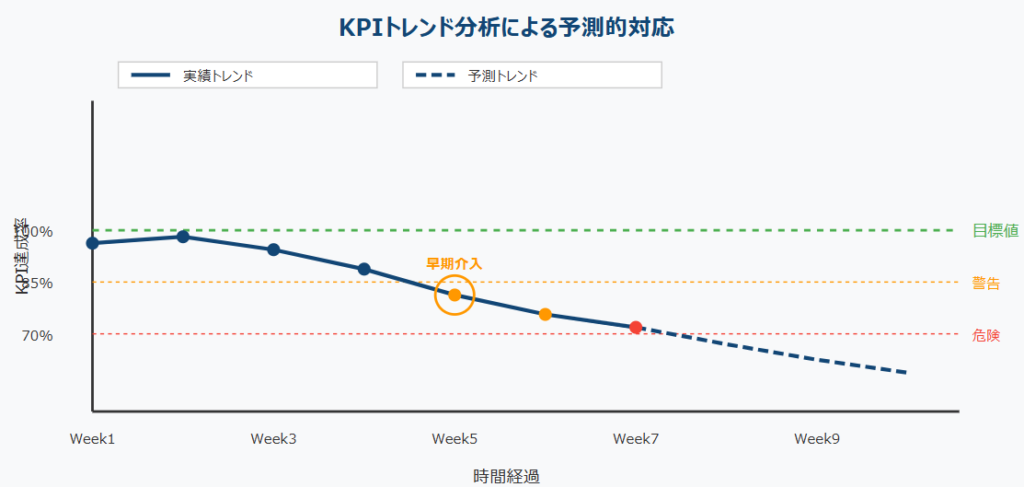

優れたPMOは、KPIの異常を検知するだけでなく、トレンド分析により将来の問題を予測します。予測的対応の具体的な手法は以下の通りです。
- 移動平均分析:過去3-5期間のKPI平均値を算出し、傾向を把握
- 分散分析:KPIのばらつきが拡大している場合、プロセスの不安定化を示唆
- 相関分析:複数KPI間の関係性を分析し、因果関係を特定
- 閾値アラート:KPIが警告ラインに近づいた時点で早期介入

注意事項
KPIが一時的に目標未達となっても、過剰反応は禁物です。単発の異常値なのか、継続的な傾向なのかを見極める必要があります。最低でも2-3回の測定結果を確認してから、本格的な対策を講じることが推奨されます。
この章のまとめ
- PDCAまたはOODAループを活用し、KPI測定結果を改善活動につなげる
- 定期的なKPI分析会議で問題を共有し、具体的なアクションプランを策定する
- トレンド分析により将来の問題を予測し、予防的に対応する
7. よくあるKPI設定の失敗パターンと対策
多くのプロジェクトでKPI設定は行われていますが、実際には効果的に機能していないケースも少なくありません。PMOが現場で遭遇する典型的な失敗パターンと、その対策を解説します。
7-1. KPI設定における典型的な失敗パターン
PMIの調査やPMO協会の事例研究から、以下のような失敗パターンが明らかになっています。
失敗パターン | 具体例 | 発生する問題 |
---|---|---|
指標の過剰設定 | 30個以上のKPIを設定 | 測定工数の増大、重要指標の見落とし |
測定不可能な指標 | 「チームの士気を高める」 | 客観的評価ができず、形骸化する |
遅行指標のみの設定 | 最終成果物の品質のみ測定 | 問題発見が遅れ、手戻りが発生 |
非現実的な目標値 | 業界平均の2倍の生産性目標 | チームの士気低下、目標の無視 |
プロジェクト目標との乖離 | コスト重視なのに品質指標が中心 | 本来の目標達成に寄与しない |
放置されたKPI | 測定しても活用しない | KPIへの信頼低下、形式的運用 |
7-2. 失敗を防ぐための実践的対策
これらの失敗を防ぐために、PMOが実践すべき具体的な対策を紹介します。
1. KPI数の適正化:「少数精鋭」原則
PMIでは、プロジェクトの主要KPIは5-10個程度に絞ることを推奨しています。これを「Critical Few」アプローチと呼びます。
- 戦略的KPI:3-5個(プロジェクト全体の成功を示す)
- 運用的KPI:5-7個(日常管理に使用する)
- 補助的KPI:必要に応じて追加(特定フェーズのみ)
2. バランスドスコアカード(BSC)の活用
複数の視点からバランス良くKPIを設定することで、偏った評価を防ぎます。
視点 | 測定対象 | KPI例 |
---|---|---|
顧客視点 | ステークホルダー満足 | 満足度スコア、要件充足率 |
業務プロセス視点 | 開発・運用の効率性 | サイクルタイム、欠陥密度 |
財務視点 | コストと投資効果 | CPI、ROI、予算遵守率 |
学習・成長視点 | チーム能力向上 | スキル習得率、ナレッジ蓄積数 |
3. KPIツリーによる階層化
トップレベルのKPIを、具体的な下位指標に分解することで、問題の所在を明確にできます。
KPIツリーの例:プロジェクト成功率
レベル1(目標KPI):プロジェクト成功率 95%以上
レベル2(中間KPI):
- スケジュール遵守率 90%以上
- 予算遵守率 95%以上
- 品質目標達成率 90%以上
レベル3(実行KPI):
- 週次マイルストーン達成率 95%以上
- 月次コスト差異 ±5%以内
- テストケース合格率 98%以上
7-3. KPI設定の定期的見直しプロセス
プロジェクトの進行に伴い、当初設定したKPIが不適切になるケースがあります。定期的な見直しプロセスを組み込むことが重要です。
KPI見直しのトリガー
- プロジェクトフェーズの移行時(計画→実行→終結)
- プロジェクトスコープの大幅な変更時
- KPIが3ヶ月以上連続で目標達成または大幅超過している場合
- ステークホルダーから測定指標への疑問が提起された場合
- 新たなリスクや制約条件が発生した場合
成功事例
ある製薬会社の臨床試験管理システム構築プロジェクトでは、当初「開発速度」を重視したKPIを設定していました。しかし、プロジェクト中盤で規制要件が厳格化されたため、KPIレビュー会議を開催し、「品質とコンプライアンス」を重視する指標体系に転換しました。この柔軟な対応により、規制当局の承認を一発で取得し、プロジェクトを成功に導きました。(日本PMO協会 事例より)
この章のまとめ
- KPIは5-10個程度に絞り込み、測定可能で実用的な指標を選択する
- バランスドスコアカードを活用し、複数の視点から評価する
- プロジェクトの状況変化に応じて、KPIを定期的に見直す
8. 結論:効果的なKPI設定でプロジェクトを成功に導く
プロジェクトマネジメントにおけるKPI設定は、単なる数値管理ではありません。プロジェクトの健全性を可視化し、問題を早期に発見し、継続的な改善を実現するための戦略的ツールです。
本コラムで解説してきた内容を振り返ると、効果的なKPI設定には以下の要素が不可欠です。
効果的なKPI設定の5つの原則
- 戦略的整合性:プロジェクト目標と直結したKPIを選択する
- SMART原則の遵守:具体的で測定可能、達成可能な指標を設定する
- バランスの確保:先行指標と遅行指標、複数の視点を組み合わせる
- 実用性重視:測定工数に見合う価値があり、改善につながる指標を選ぶ
- 継続的改善:測定→分析→改善のサイクルを回し続ける
PMIの「Pulse of the Profession」シリーズが示すように、明確な成功基準とKPIを持つプロジェクトは、そうでないプロジェクトと比較して、成功率が2.5倍高いという調査結果があります。適切なKPI設定は、プロジェクト成功への確実な投資なのです。
今日から始められる3つのアクション
- アクション1:現在のプロジェクトで測定している指標を棚卸しし、SMART原則に照らして評価してみましょう
- アクション2:先行指標が不足している場合は、問題を早期発見できる指標を1-2個追加しましょう
- アクション3:週次または月次のKPIレビュー会議を設定し、測定結果を改善活動につなげる仕組みを作りましょう
プロジェクトマネジメントの世界では、「測定できないものは管理できない」という格言があります。しかし同時に、「測定することが目的化してはならない」という戒めも忘れてはいけません。
KPIは、プロジェクトを成功に導くための羅針盤です。適切に設定し、継続的に活用することで、不確実性の高いプロジェクト環境においても、確実に目的地へと進むことができるのです。
あなたのプロジェクトを次のレベルへ
効果的なKPI設定は、プロジェクトマネジメントの成熟度を高める第一歩です。本コラムで紹介した原則とベストプラクティスを、ぜひ明日からのプロジェクトに取り入れてください。
数値で語れるプロジェクトマネージャーこそが、ステークホルダーの信頼を獲得し、チームを成功へと導くことができます。
測定から始まる継続的改善の旅を、今日からスタートさせましょう。
