プロジェクトマネジメントガバナンス:PMOが構築する統制の仕組み
「プロジェクトの意思決定が曖昧で、誰が最終判断するのか分からない」「複数のプロジェクトが並行して進む中で、全体統制が取れていない」——このような悩みを抱えるプロジェクトマネージャーは少なくありません。
PMI(Project Management Institute)が2023年に実施した調査によれば、プロジェクトの失敗要因として「不明確なガバナンス構造」を挙げた組織は全体の42%に達しています。適切なガバナンス体制がなければ、どれほど優れた計画を立てても、プロジェクトは途中で方向性を失い、成果を出すことが困難になります。
本記事では、PMOが中心となって構築するプロジェクトマネジメントガバナンスの仕組みについて、意思決定プロセスの明確化からリスク統制まで、実践的な手法を包括的に解説します。統制の取れたプロジェクト運営を実現し、組織全体の成功確率を高めるための具体的な方策をご紹介します。
1. プロジェクトガバナンスの本質と重要性
プロジェクトガバナンスとは、プロジェクトが組織の戦略と整合し、適切な意思決定プロセスのもとで実行されるための統制の枠組みを指します。これは単なる管理手法ではなく、プロジェクトの成功を組織レベルで保証するための基盤となる仕組みです。
1-1. ガバナンスとマネジメントの違い
多くのプロジェクトマネージャーが混同しがちなのが、「ガバナンス」と「マネジメント」の違いです。PMBOKガイド第7版では、この2つを明確に区別して定義しています。
ガバナンス(Governance)は、プロジェクトの方向性を定め、意思決定の権限と責任を明確にする「枠組み」を指します。一方、マネジメント(Management)は、その枠組みの中で具体的な活動を計画・実行・監視する「実践」を意味します。
観点 | ガバナンス | マネジメント |
---|---|---|
焦点 | 方向性の設定と監督 | 日々の実行と管理 |
主体 | ステアリングコミッティ、経営層 | プロジェクトマネージャー、チーム |
役割 | 意思決定の枠組み構築 | 計画された作業の遂行 |
責任範囲 | 戦略との整合性確保 | 成果物の品質確保 |
日本PMO協会の調査では、ガバナンスとマネジメントを明確に区別して運用している組織は、プロジェクト成功率が平均より28%高いという結果が報告されています。
1-2. ガバナンス不在がもたらすプロジェクトの混乱
適切なガバナンス体制が整備されていない組織では、以下のような問題が頻発します。
- 意思決定の遅延:誰が最終判断を下すのか不明確なため、重要な決定に数週間を要する
- 方向性の不一致:プロジェクトの目的が経営戦略と乖離し、完成後に使われない成果物が生まれる
- リソースの重複:複数プロジェクト間で調整機能がなく、同じ専門人材の奪い合いが発生
- リスクの見落とし:全体を俯瞰する仕組みがなく、組織横断的なリスクが放置される
PMIの「Pulse of the Profession 2023」レポートによれば、明確なガバナンス構造を持たない組織では、プロジェクトの予算超過が発生する確率が67%にのぼり、これは適切なガバナンス体制を持つ組織の約2倍に相当します。
注意事項
ガバナンスの不在は、プロジェクトマネージャー個人の能力だけでは補えません。どれほど優秀なPMでも、組織レベルの意思決定フレームワークがなければ、適切な判断を下すための情報や権限を得ることができないのです。
1-3. PMOがガバナンス構築において果たす役割
PMO(Project Management Office)は、組織全体のプロジェクトガバナンス構築において中心的な役割を担います。PMBOKガイドでは、PMOを「プロジェクト関連のガバナンスプロセスを標準化し、資源、方法論、ツール、技法の共有を促進する組織構造」と定義しています。
具体的には、PMOは以下の機能を通じてガバナンスを実現します。
- 標準化:プロジェクトの意思決定プロセスや報告様式を統一し、組織全体で一貫した運営を可能にする
- 可視化:複数プロジェクトの状況を一元的に把握し、経営層に必要な情報を適切なタイミングで提供する
- 支援:各プロジェクトマネージャーがガバナンス要求に応えられるよう、テンプレートやツールを提供する
- 監督:プロジェクトが定められたガバナンスフレームワークに従って運営されているかを監視する

日本PMO協会の「PMO白書2024」によれば、成熟したPMOを持つ組織では、プロジェクトの戦略整合性が平均85%であるのに対し、PMOが未成熟な組織では52%にとどまっています。
この章のまとめ
- ガバナンスは「枠組み」、マネジメントは「実践」であり、両者を明確に区別することが重要
- ガバナンス不在の組織では意思決定の遅延や方向性の不一致が頻発し、成功率が大幅に低下する
- PMOは標準化・可視化・支援・監督の機能を通じて、組織全体のガバナンス構築を主導する
2. 意思決定プロセスの明確化と構造設計
プロジェクトガバナンスの核心は、誰が、いつ、どのような基準で意思決定を行うのかを明確にすることです。曖昧な意思決定プロセスは、プロジェクトの停滞と混乱を招く最大の要因となります。
2-1. 意思決定階層の設計原則
効果的なガバナンス構造では、意思決定を複数の階層に分け、それぞれの階層に適切な権限と責任を割り当てます。PMBOKガイドでは、プロジェクトの意思決定を以下の3つの階層に分類することを推奨しています。
階層 | 意思決定事項 | 主体 | 頻度 |
---|---|---|---|
戦略的意思決定 | プロジェクトの開始/中止/方向転換、予算の大幅変更、戦略との整合性 | ステアリングコミッティ/経営層 | 月次または必要時 |
戦術的意思決定 | スコープ変更、リソース配分、リスク対応策、品質基準 | プロジェクトマネージャー/PMO | 週次または必要時 |
運用的意思決定 | 日々のタスク優先順位、作業手順、技術的選択肢 | チームリーダー/担当者 | 日次 |
この階層構造により、重要度に応じた適切なレベルでの意思決定が可能になります。PMIの調査では、明確な意思決定階層を持つプロジェクトは、持たないプロジェクトと比較して、意思決定スピードが平均3.2倍速いという結果が報告されています。
2-2. ステアリングコミッティの設置と運営
ステアリングコミッティ(運営委員会)は、プロジェクトガバナンスの最上位に位置する意思決定機関です。プロジェクトの戦略的方向性を定め、重要な意思決定を行う権限と責任を持ちます。
効果的なステアリングコミッティの構成要素は以下の通りです。
- メンバー構成:エグゼクティブスポンサー、関連部門長、主要ステークホルダー代表、PMO責任者
- 開催頻度:通常は月1回、重要局面では臨時開催
- 意思決定事項:プロジェクト継続/中止判断、予算承認、スコープの大幅変更、重大リスクへの対応
- 情報提供:PMOが準備した進捗レポート、リスクレポート、ROI分析資料に基づく判断
重要ポイント
ステアリングコミッティの成功の鍵は、「意思決定の権限を実際に持つメンバー」で構成することです。権限のない代理出席者が多いコミッティは、実質的な意思決定ができず、形骸化してしまいます。
日本PMO協会の事例研究によれば、ステアリングコミッティが実効性を持って機能している組織では、プロジェクトの方向転換や中止判断が適切なタイミングで行われ、損失を最小限に抑えられています(日本PMO協会「ガバナンス実態調査2024」)。
2-3. RACI/RASCIマトリクスによる責任の明確化
意思決定プロセスにおいて「誰が何に責任を持つのか」を明確にする手法として、RACIマトリクスが広く活用されています。RACIは以下の4つの役割を定義します。
- R (Responsible): 実行責任者 – 実際に作業を行う担当者
- A (Accountable): 説明責任者 – 最終的な承認権限を持ち、結果に責任を負う者(各タスクに1名のみ)
- C (Consulted): 相談先 – 意思決定前に意見を求められる専門家
- I (Informed): 報告先 – 意思決定後に情報共有を受ける関係者
より詳細な役割定義が必要な場合は、RASCIマトリクスを使用します。これはRACIに「S (Supportive): 支援者」を加えたものです。
意思決定事項 | プロジェクト スポンサー | PMO責任者 | プロジェクト マネージャー | 部門長 |
---|---|---|---|---|
プロジェクト開始承認 | A | C | R | I |
予算変更承認(10%以上) | A | C | R | C |
スコープ変更承認 | I | A | R | C |
リスク対応策決定 | I | C | A | I |
品質基準の設定 | I | C | A | C |
PMBOKガイド第7版では、RACIマトリクスを「役割と責任を明確にし、意思決定の迅速化と説明責任の向上に寄与する基本的なツール」として位置づけています。
成功事例
大手製造業A社では、RASCIマトリクスの導入により、意思決定に関わる会議時間が平均40%削減されました。「誰に相談すべきか」が明確になったことで、不要な参加者が会議から解放され、意思決定のスピードも向上しました(日本PMO協会事例集2024より)。
この章のまとめ
- 意思決定を戦略的・戦術的・運用的の3階層に分け、それぞれに適切な権限を配分する
- ステアリングコミッティは実際の意思決定権限を持つメンバーで構成し、形骸化を防ぐ
- RACIまたはRASCIマトリクスで責任と権限を明文化し、意思決定の迅速化を図る
3. ポートフォリオガバナンスとプロジェクト選定
組織には限られたリソースしかありません。複数のプロジェクト候補の中から、どのプロジェクトを実行すべきかを決定するポートフォリオガバナンスは、組織全体の成功を左右する重要な機能です。
3-1. 戦略整合性に基づくプロジェクト評価
プロジェクトポートフォリオマネジメントの第一原則は、組織戦略との整合性です。どれほど魅力的に見えるプロジェクトでも、組織の戦略目標に貢献しないものは優先度を下げるべきです。
PMIの「The Standard for Portfolio Management 第4版」では、プロジェクト選定において以下の評価軸を推奨しています。
- 戦略的価値:組織の戦略目標にどの程度貢献するか
- 財務的価値:ROI、NPV、回収期間などの財務指標
- リスクレベル:技術的リスク、市場リスク、実行リスクの評価
- リソース要求:必要な人材、予算、時間のバランス
- 実現可能性:組織の能力と制約条件との適合性
PMOは、これらの評価軸に基づいてスコアリングモデルを構築し、客観的なプロジェクト選定を支援します。
プロジェクト案 | 戦略整合性 (30%) | ROI (25%) | リスク (20%) | 実現可能性 (25%) | 総合スコア |
---|---|---|---|---|---|

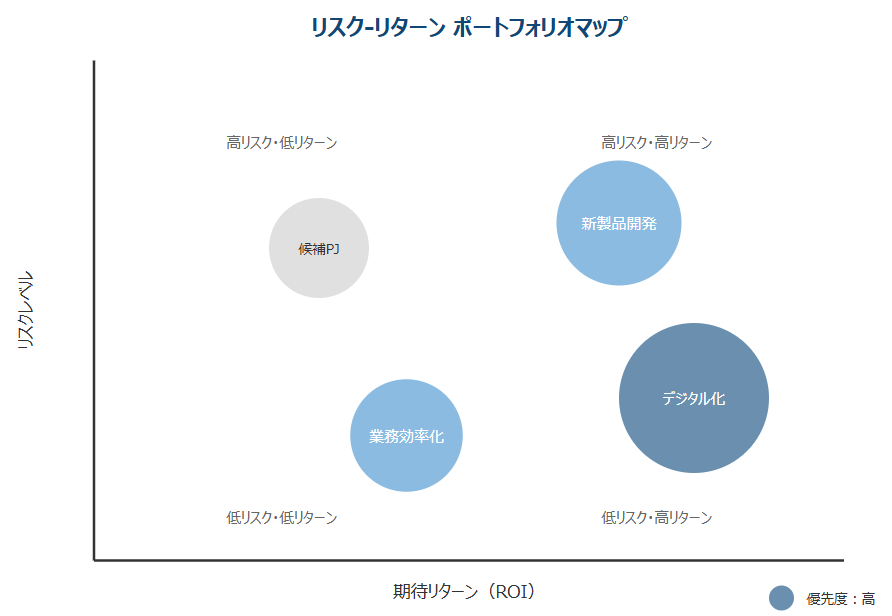

デジタル化推進PJ | 9点 | 8点 | 6点 | 7点 | 7.7点 |
新製品開発PJ | 7点 | 9点 | 5点 | 6点 | 6.9点 |
業務効率化PJ | 6点 | 7点 | 8点 | 9点 | 7.4点 |
海外展開PJ | 8点 | 7点 | 4点 | 5点 | 6.2点 |
日本PMO協会の調査によれば、明確な評価基準に基づいてプロジェクトを選定している組織では、プロジェクトの戦略貢献度が平均78%であるのに対し、場当たり的な選定を行っている組織では43%にとどまっています。
3-2. リソース配分の最適化とバランス
限られたリソースを複数のプロジェクトに配分する際、PMOはポートフォリオ全体の最適化を図る必要があります。単に個別プロジェクトの価値だけでなく、ポートフォリオ全体のバランスを考慮することが重要です。
効果的なリソース配分では、以下の観点からバランスを取ります。
- 時間軸のバランス:短期成果型プロジェクトと長期投資型プロジェクトの組み合わせ
- リスクのバランス:高リスク高リターン案件と安定的な案件の適切な配分
- 分野のバランス:既存事業強化と新規事業開拓への投資比率
- リソースの平準化:特定のスキルや人材への過度な集中を回避

PMBOKガイドでは、「ポートフォリオの最適化は、組織の戦略目標達成に向けて、リソースの配分を継続的に調整するプロセス」と定義されています。
重要ポイント
リソース配分は一度決めたら終わりではありません。四半期ごとに見直しを行い、環境変化や進捗状況に応じて柔軟に調整することが、ポートフォリオガバナンスの本質です。
3-3. プロジェクトの継続・中止判断基準
ガバナンスの重要な役割の一つは、うまくいっていないプロジェクトを適切なタイミングで中止する判断を下すことです。PMIの調査によれば、失敗が明らかなプロジェクトを継続してしまう「サンクコスト(埋没費用)の誤謬」により、組織は年間で総プロジェクト予算の約12%を無駄にしています(PMI Pulse of the Profession 2023)。
PMOは、以下のような明確な判断基準を設定し、客観的な継続・中止判断を支援します。
- ☐ 戦略整合性の喪失:組織戦略の変更により、プロジェクトの目的が組織目標と合わなくなった
- ☐ 予算超過の閾値:当初予算の30%以上の超過が見込まれ、追加投資の正当性がない
- ☐ スケジュール遅延:市場投入時期を逃し、ビジネス価値が大幅に減少した
- ☐ 技術的実現可能性:当初想定した技術が実現不可能であることが判明した
- ☐ 市場環境の変化:競合の動きや市場ニーズの変化により、成果物の価値が消失した
これらの判断基準は、プロジェクト開始時に明文化し、全ステークホルダーの合意を得ておくことが重要です。
成功事例
ITサービス企業B社では、明確な中止判断基準を導入した結果、不採算プロジェクトの早期終了により年間で約3億円のコスト削減を実現しました。「失敗を認める文化」と「客観的な判断基準」の組み合わせが、健全なガバナンスを生み出しました(日本PMO協会事例集2024より)。
この章のまとめ
- プロジェクト選定は戦略整合性、財務価値、リスク、実現可能性の多面的評価で行う
- リソース配分はポートフォリオ全体のバランスを考慮し、定期的に見直す
- プロジェクトの継続・中止判断は明確な基準に基づき、客観的かつ迅速に行う
4. リスクガバナンスと組織的リスク管理
プロジェクトガバナンスにおいて、リスクの統制は最も重要な機能の一つです。個別プロジェクトのリスク管理だけでなく、組織横断的なリスクを俯瞰し、適切な対策を講じる仕組みが必要です。
4-1. 統合的リスク管理フレームワークの構築
PMOは、組織全体のリスクを統合的に管理するフレームワークを構築します。PMBOKガイド第7版では、プロジェクトリスク管理を「プロジェクトの不確実性を体系的に特定、分析、対応するプロセス」と定義しています。
効果的なリスクガバナンスフレームワークは、以下の要素で構成されます。
フレームワーク要素 | 内容 | 責任者 |
---|---|---|
リスク識別プロセス | プロジェクト開始時および定期的なリスクの洗い出し | プロジェクトマネージャー |
リスク評価基準 | 発生確率と影響度の評価マトリクス(5段階評価など) | PMO |
リスク対応戦略 | 回避・軽減・転嫁・受容の判断基準と実行計画 | プロジェクトマネージャー/PMO |
エスカレーション基準 | 経営層への報告が必要なリスクレベルの定義 | PMO |
モニタリング仕組み | リスクの状況を継続的に追跡する仕組み | PMO/プロジェクトマネージャー |
PMIの調査によれば、統合的リスク管理フレームワークを持つ組織は、重大リスクの早期発見率が平均73%であるのに対し、フレームワークがない組織では38%にとどまっています。
4-2. 組織横断的リスクの可視化

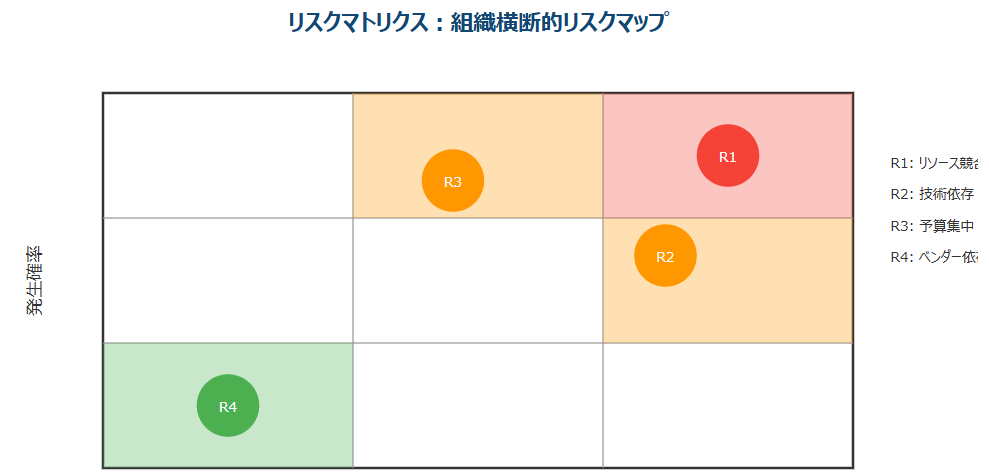

個別プロジェクトでは問題にならないリスクも、複数のプロジェクトを横断的に見ると、組織全体に影響を及ぼす重大リスクとなる場合があります。PMOは、このような組織横断的リスクを可視化し、統制する役割を担います。
組織横断的リスクの典型例は以下の通りです。
- リソース競合リスク:複数プロジェクトで同じ専門人材を奪い合い、全てのプロジェクトが遅延する
- 技術的依存リスク:あるプロジェクトの遅延が、それに依存する他のプロジェクトに連鎖的影響を与える
- 予算集中リスク:複数の大型プロジェクトが同時期に追加予算を要求し、組織の財務を圧迫する
- ベンダー依存リスク:複数プロジェクトが同一ベンダーに依存し、ベンダー問題が組織全体に波及する

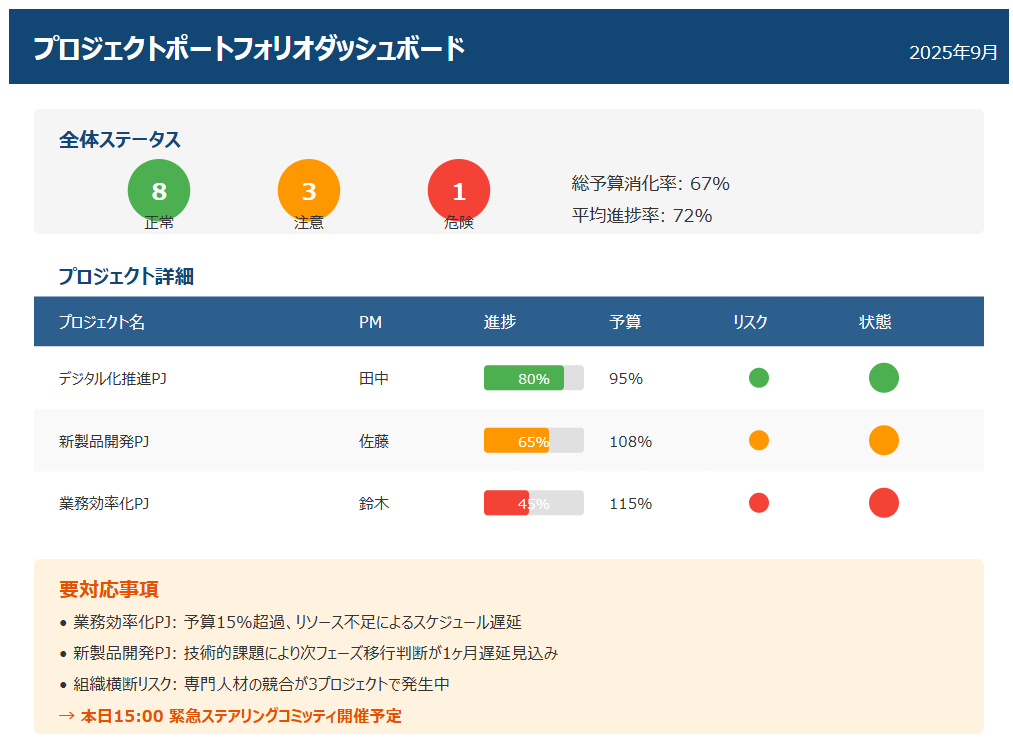

PMOは、これらのリスクをリスクダッシュボードで一元管理し、経営層に定期的に報告します。

日本PMO協会の調査では、リスクダッシュボードを活用している組織は、組織横断的リスクの早期発見と対応により、プロジェクト失敗率を平均35%削減していることが報告されています(日本PMO協会「リスク管理実態調査2024」)。
注意事項
リスク情報の報告を「悪い知らせ」として捉え、隠蔽する文化がある組織では、リスクガバナンスは機能しません。「リスクを早期に報告することが評価される文化」を醸成することが、PMOの重要な役割です。
4-3. リスク対応の意思決定プロセス
リスクが顕在化した際、または顕在化の可能性が高まった際に、誰がどのような基準で対応を決定するかを明確にしておくことが重要です。PMBOKガイドでは、リスク対応戦略として以下の4つを定義しています。
- 回避(Avoid):リスクの原因を排除し、リスクそのものを発生させない
- 軽減(Mitigate):リスクの発生確率または影響度を下げる対策を講じる
- 転嫁(Transfer):リスクを第三者(保険会社、ベンダーなど)に移転する
- 受容(Accept):対策を講じず、リスクが顕在化した場合の影響を受け入れる
PMOは、リスクレベルに応じた対応戦略の選択基準を定めます。
リスクレベル | 評価点 | 推奨対応戦略 | 意思決定者 | 対応期限 |
---|---|---|---|---|
クリティカル | 20点以上 | 回避または軽減 (即時対応) | ステアリングコミッティ | 48時間以内 |
高 | 15-19点 | 軽減または転嫁 | PMO責任者 | 1週間以内 |
中 | 8-14点 | 軽減または受容 | プロジェクトマネージャー | 2週間以内 |
低 | 7点以下 | 受容(監視継続) | プロジェクトマネージャー | 定期レビュー |
※評価点 = 発生確率(1-5)× 影響度(1-5)
明確な対応プロセスにより、リスクへの迅速な対応が可能になります。PMIの調査では、リスク対応の意思決定プロセスが明文化されている組織では、重大リスクへの平均対応時間が3.2日であるのに対し、プロセスが不明確な組織では12.7日を要していることが分かっています。
この章のまとめ
- 統合的リスク管理フレームワークにより、識別から対応まで一貫したリスク統制を実現する
- 組織横断的リスクを可視化し、個別プロジェクトでは見えないリスクを統制する
- リスクレベルに応じた対応戦略と意思決定者を明確にし、迅速な対応を可能にする
5. 品質ガバナンスと標準化の推進
プロジェクトの成果物品質を組織レベルで保証するためには、品質ガバナンスの仕組みが不可欠です。PMOは、品質基準の設定から検証プロセスの標準化まで、組織全体の品質統制を担います。
5-1. 組織レベルの品質基準設定
PMBOKガイド第7版では、品質を「要求事項を満たす程度」と定義し、プロジェクトの成功には品質計画と品質保証の両方が必要であると説明しています。PMOは、組織全体で共通の品質基準を設定し、全プロジェクトに適用します。
組織レベルの品質基準には、以下の要素が含まれます。
- 成果物品質基準:ドキュメント、ソフトウェア、製品などの品質要件
- プロセス品質基準:プロジェクト管理プロセス自体の品質要件
- 検証方法:品質を確認するためのレビュー、テスト、監査の手法
- 合格基準:各品質基準をクリアするための具体的な指標と閾値
品質領域 | 品質基準 | 検証方法 | 合格基準 |
---|---|---|---|
要件定義書 | 完全性・一貫性・検証可能性 | ピアレビュー | レビュー指摘事項90%以上解決 |
設計書 | トレーサビリティ・詳細度 | アーキテクチャレビュー | 要件カバー率100% |
ソフトウェア | 機能性・性能・セキュリティ | テスト(UT/IT/ST) | テストカバー率80%以上 |
運用マニュアル | 可読性・網羅性 | 実運用検証 | 運用担当者の理解度90%以上 |
PMIの調査によれば、明確な組織品質基準を持つプロジェクトは、持たないプロジェクトと比較して、品質関連の手戻りが平均47%少ないことが報告されています。
5-2. プロジェクト管理プロセスの標準化
品質の高いプロジェクト成果物を安定的に生み出すためには、プロジェクト管理プロセス自体の標準化が重要です。PMOは、組織全体で共通のプロジェクト管理手法とツールを整備します。
標準化すべき主要なプロジェクト管理プロセスは以下の通りです。
- ☐ プロジェクト立ち上げプロセス:プロジェクト憲章作成、ステークホルダー分析、キックオフ会議
- ☐ 計画策定プロセス:スコープ定義、WBS作成、スケジュール作成、予算策定
- ☐ 実行管理プロセス:進捗報告、課題管理、変更管理
- ☐ 品質保証プロセス:レビュー、テスト、品質監査
- ☐ 終結プロセス:成果物承認、振り返り、ナレッジ蓄積
日本PMO協会の「プロジェクト管理標準化調査2024」によれば、プロセス標準化を実施している組織では、新任プロジェクトマネージャーの立ち上がり期間が平均で40%短縮され、プロジェクト成功率も28%向上しています。
重要ポイント
標準化は「画一化」ではありません。プロジェクトの規模や特性に応じて柔軟に適用できる「テーラリング(調整)」の仕組みを組み込むことで、標準化と柔軟性を両立させることが重要です。
5-3. 品質監査とゲートレビューの実施
PMOは、プロジェクトが品質基準と標準プロセスに従って運営されているかを確認するため、品質監査とゲートレビューを実施します。
品質監査は、プロジェクトの進行中に実施する定期的な検査で、プロセスの遵守状況と成果物の品質を確認します。一方、ゲートレビューは、プロジェクトの重要な節目(フェーズの終了時など)で実施する関門審査で、次のフェーズへの移行可否を判断します。
ゲート | タイミング | レビュー内容 | 判定基準 |
---|---|---|---|
Gate 0 | 構想段階終了時 | ビジネスケース、実現可能性 | 戦略整合性・ROI妥当性 |
Gate 1 | 要件定義終了時 | 要件の完全性・合意形成 | 要件レビュー合格・承認取得 |
Gate 2 | 設計終了時 | 設計品質・技術的実現性 | 設計レビュー合格・リスク評価 |
Gate 3 | 開発終了時 | 機能テスト結果・品質指標 | テスト合格率・品質基準達成 |
Gate 4 | リリース前 | 受入テスト・運用準備状況 | 受入承認・運用体制確立 |
PMBOKガイドでは、ゲートレビューを「プロジェクトの継続可否を判断するための重要な統制点」と位置づけています。各ゲートで明確な判定基準を持つことで、品質の担保とリスクの早期発見が可能になります。
成功事例
金融機関C社では、5段階のゲートレビュープロセスを導入した結果、本番リリース後の重大障害が年間で75%削減されました。各ゲートで品質基準を満たさない場合は次のフェーズに進まない厳格な運用が、高品質な成果物の安定供給につながりました(日本PMO協会事例集2024より)。
この章のまとめ
- 組織レベルの品質基準を設定し、全プロジェクトに適用することで品質を統制する
- プロジェクト管理プロセスを標準化し、テーラリングの仕組みで柔軟性を確保する
- 品質監査とゲートレビューにより、品質基準の遵守とリスクの早期発見を実現する
6. パフォーマンスガバナンスと測定・報告の仕組み
プロジェクトガバナンスの実効性を保つためには、パフォーマンスの可視化と適切な報告体制が不可欠です。PMOは、測定指標の設定から報告プロセスの確立まで、組織全体のパフォーマンス統制を担います。
6-1. KPIとメトリクスの設定
「測定できないものは管理できない」という原則の通り、プロジェクトガバナンスには適切なKPI(重要業績評価指標)とメトリクス(測定指標)が必要です。PMBOKガイドでは、プロジェクトのパフォーマンス測定において、定量的指標と定性的指標の両方を組み合わせることを推奨しています。
PMOが設定すべき主要なKPIカテゴリは以下の通りです。
KPIカテゴリ | 代表的指標 | 測定目的 | 目標値例 |
---|---|---|---|
スケジュール | SPI(スケジュール効率指標) | 進捗の遅延・超過を測定 | 0.9以上 |
コスト | CPI(コスト効率指標) | 予算の超過・節約を測定 | 0.9以上 |
品質 | 欠陥密度、テスト合格率 | 成果物の品質レベルを測定 | 欠陥密度2件/KLOC以下 |
リスク | リスク対応率、顕在化率 | リスク管理の有効性を測定 | 対応率90%以上 |
ステークホルダー | 満足度スコア | 関係者の満足度を測定 | 4.0/5.0以上 |
ビジネス価値 | ROI、NPV、実現便益 | ビジネス成果を測定 | 計画値の80%以上 |
※SPI = EV(出来高)÷ PV(計画値)、CPI = EV(出来高)÷ AC(実コスト)
PMIの「The Standard for Program Management 第4版」によれば、明確なKPIを設定し継続的に測定している組織では、プロジェクトの目標達成率が平均で68%であるのに対し、測定が不十分な組織では42%にとどまっています。
重要ポイント
KPIは「測定のための測定」にならないよう注意が必要です。経営層の意思決定に本当に必要な指標に絞り込み、データ収集の負担を最小化することが、持続可能なパフォーマンスガバナンスの鍵です。
6-2. ダッシュボードによる可視化
収集した多様なメトリクスを、経営層やステークホルダーが直感的に理解できる形で提示するために、PMOはプロジェクトダッシュボードを構築します。
効果的なダッシュボードは、以下の原則に基づいて設計されます。
- 一覧性:複数プロジェクトの状況を一画面で俯瞰できる
- 視覚性:色分けやグラフで状態を直感的に把握できる
- 階層性:サマリーから詳細へドリルダウンできる構造
- リアルタイム性:最新の情報が常に反映される仕組み
- アクション指向:問題を発見したら即座に対応できる情報を提供

日本PMO協会の調査によれば、ダッシュボードを活用している組織では、経営層の意思決定スピードが平均で2.8倍向上し、問題の早期発見率も65%向上しています(日本PMO協会「PMO実態調査2024」)。
6-3. 報告プロセスとエスカレーション
収集した情報を適切なタイミングで適切な相手に報告する報告プロセスと、重要事項を上位階層に引き上げるエスカレーションの仕組みは、ガバナンスの実効性を決定します。
PMOは、報告の頻度・内容・フォーマットを標準化し、組織全体で一貫した情報流通を実現します。
報告レベル | 報告先 | 頻度 | 主な内容 |
---|---|---|---|
日次報告 | チーム内 | 毎日 | 作業進捗、当日の課題 |
週次報告 | プロジェクトマネージャー | 毎週 | マイルストーン進捗、課題・リスク |
月次報告 | PMO・部門長 | 毎月 | KPI実績、予算消化、主要成果 |
経営報告 | ステアリングコミッティ | 月次/四半期 | ポートフォリオ全体、戦略整合性、ROI |
臨時報告 | 該当意思決定者 | 必要時 | 重大リスク顕在化、重要変更 |
エスカレーションについては、明確な基準を設定し、迅速な意思決定を可能にします。
- レベル1(PM対応):予算変動10%未満、スケジュール遅延1週間未満
- レベル2(PMO介入):予算変動10-20%、スケジュール遅延1-4週間、部門横断の課題
- レベル3(経営判断):予算変動20%以上、スケジュール遅延1ヶ月以上、戦略影響大
PMBOKガイドでは、「効果的なコミュニケーションマネジメントは、適切な情報が適切なタイミングで適切な人に届くことを保証する」と述べています。
注意事項
報告プロセスが形骸化し、「報告のための報告」になってしまうケースがあります。受け取る側が本当に必要とする情報に絞り込み、報告者の負担を最小化することが、持続可能な報告体制の鍵です。
この章のまとめ
- プロジェクトパフォーマンスを測定するためのKPIとメトリクスを明確に設定する
- ダッシュボードで複数プロジェクトの状況を可視化し、迅速な意思決定を支援する
- 階層別の報告プロセスとエスカレーション基準により、適切な情報流通を実現する
7. 変更管理ガバナンスと統制の実践
プロジェクトにおいて変更は避けられません。しかし、無秩序な変更はプロジェクトを混乱に陥れます。変更管理ガバナンスは、必要な変更を適切に取り込みながら、プロジェクトの統制を維持する仕組みです。
7-1. 変更管理プロセスの確立
PMBOKガイド第7版では、変更管理を「プロジェクトのベースラインに対する変更を識別、評価、承認、実装するプロセス」と定義しています。PMOは、組織全体で統一された変更管理プロセスを確立します。
効果的な変更管理プロセスは、以下のステップで構成されます。
- 変更要求の提出:変更依頼書(Change Request)の標準フォーマットによる申請
- 影響分析:スコープ・スケジュール・コスト・品質・リスクへの影響を評価
- 承認判定:変更規模に応じた承認者による可否判断
- 変更実装:承認された変更の計画的な実施
- 変更記録:変更履歴の文書化と関係者への通知
変更カテゴリ | 影響範囲 | 承認者 | 承認期限 |
---|---|---|---|
軽微な変更 | 予算影響5%未満、スケジュール影響なし | プロジェクトマネージャー | 3営業日 |
中程度の変更 | 予算影響5-15%、スケジュール影響2週間未満 | PMO責任者 | 1週間 |
重大な変更 | 予算影響15%以上、スケジュール影響2週間以上 | ステアリングコミッティ | 2週間 |
スコープ変更 | プロジェクト目的・成果物の変更 | プロジェクトスポンサー | 2週間 |
PMIの調査によれば、明確な変更管理プロセスを持つプロジェクトは、持たないプロジェクトと比較して、スコープクリープ(無秩序な範囲拡大)による失敗が58%少ないという結果が報告されています。
7-2. 変更諮問委員会(CCB)の運営
変更諮問委員会(CCB: Change Control Board)は、重要な変更要求を審議し、承認可否を判断する組織横断的な委員会です。PMOは、CCBの事務局機能を担い、効果的な運営を支援します。
CCBの主要な役割と責任は以下の通りです。
- 変更要求の審議:提出された変更要求の妥当性と影響を多角的に評価
- 優先順位付け:複数の変更要求がある場合、ビジネス価値に基づいて優先順位を決定
- リソース調整:変更実装に必要なリソースの配分を承認
- リスク評価:変更による新たなリスクの発生可能性を評価
- ステークホルダー調整:変更による影響を受ける関係者間の利害調整
CCBの構成メンバーは、プロジェクトの規模と性質に応じて決定しますが、一般的には以下のような構成となります。
- 議長:PMO責任者またはプロジェクトスポンサー
- メンバー:プロジェクトマネージャー、技術責任者、業務部門代表、財務担当者
- 事務局:PMOスタッフ
重要ポイント
CCBは「変更を拒否する委員会」ではなく、「適切な変更を適切に取り込む委員会」です。変更を全て拒否するのではなく、プロジェクトの成功に貢献する変更を見極め、適切に実装する役割を担います。
日本PMO協会の事例研究によれば、CCBを適切に運営している組織では、変更要求の承認期間が平均で40%短縮され、変更による予期せぬ問題の発生率も50%削減されています(日本PMO協会「変更管理実態調査2024」)。
7-3. ベースライン管理と構成管理
変更管理を効果的に機能させるためには、ベースライン(基準線)の適切な設定と管理が不可欠です。ベースラインとは、プロジェクトのスコープ、スケジュール、コストの承認された基準値のことで、変更の影響を測定するための基準点となります。
PMBOKガイドでは、主要なベースラインとして以下の3つを定義しています。
- スコープベースライン:承認されたプロジェクトスコープ記述書、WBS、WBS辞書
- スケジュールベースライン:承認されたプロジェクトスケジュール
- コストベースライン:承認されたプロジェクト予算(時系列の予算配分を含む)
これらに加えて、構成管理(Configuration Management)により、プロジェクトの成果物や文書のバージョンを体系的に管理します。
管理対象 | バージョン管理方法 | 承認プロセス | 保管期間 |
---|---|---|---|
プロジェクト計画書 | メジャーバージョン管理(v1.0, v2.0) | ステアリングコミッティ承認 | プロジェクト終了後5年 |
要件定義書 | マイナーバージョン管理(v1.1, v1.2) | CCB承認 | プロジェクト終了後3年 |
設計書 | リビジョン管理(Rev.A, Rev.B) | 技術責任者承認 | プロジェクト終了後3年 |
ソースコード | Git等のバージョン管理システム | コードレビュー | システム稼働期間中 |
適切なベースライン管理と構成管理により、変更の履歴が明確になり、必要に応じて過去の状態に戻すことも可能になります。これにより、変更に伴うリスクを大幅に低減できます。
成功事例
製薬会社D社では、厳格なベースライン管理と構成管理を導入した結果、規制当局への変更履歴の説明が円滑化され、承認期間が平均3ヶ月短縮されました。全ての変更が追跡可能な状態を維持することで、コンプライアンス要求にも対応できる体制を構築しました(日本PMO協会事例集2024より)。
この章のまとめ
- 明確な変更管理プロセスにより、必要な変更を適切に取り込みながら統制を維持する
- CCBを通じた変更審議により、多角的な評価と迅速な意思決定を実現する
- ベースライン管理と構成管理により、変更の影響を正確に測定し履歴を追跡可能にする
8. 結論:効果的なプロジェクトガバナンスの構築に向けて
プロジェクトマネジメントガバナンスは、組織の戦略を確実に実現するための統制の仕組みです。本記事で解説してきた通り、PMOが中心となって構築する包括的なガバナンス体制は、以下の要素で構成されます。
- 意思決定の明確化:誰が何を決めるのかを階層的に整理し、迅速な判断を可能にする
- ポートフォリオ統制:限られたリソースを最適配分し、戦略的価値の最大化を図る
- リスクの統合管理:組織横断的なリスクを可視化し、適切な対応を実施する
- 品質の保証:標準化されたプロセスとゲートレビューにより、高品質な成果物を安定供給する
- パフォーマンスの可視化:KPIとダッシュボードで状況を把握し、データに基づく意思決定を支援する
- 変更の統制:必要な変更を適切に取り込みながら、プロジェクトの統制を維持する
PMIの最新調査「Pulse of the Profession 2023」によれば、成熟したガバナンス体制を持つ組織は、プロジェクト成功率が75%に達し、これは業界平均の58%を大きく上回ります。また、日本PMO協会の調査でも、効果的なガバナンスを実践している組織では、プロジェクトの戦略貢献度が平均85%に達することが報告されています。
重要ポイント:段階的な導入アプローチ
完璧なガバナンス体制を一度に構築しようとすると、組織の抵抗や混乱を招きます。まずは意思決定プロセスの明確化から始め、段階的に要素を追加していく漸進的アプローチが現実的です。最初の6ヶ月で基盤を固め、1年かけて成熟させるイメージで取り組みましょう。
プロジェクトガバナンスの構築は、継続的な改善プロセスです。一度確立したら終わりではなく、組織の成長や環境変化に応じて、ガバナンスの仕組みも進化させていく必要があります。定期的な見直しと改善を通じて、組織に最適なガバナンス体制を育てていくことが重要です。
今すぐ始められるアクションステップ
プロジェクトガバナンスの構築は、明日から始めることができます。以下のステップで、あなたの組織のガバナンス体制を強化しましょう。
ステップ1: 現状のガバナンス状況を診断し、最も大きな課題を特定する(意思決定の曖昧さ、リスクの見落とし、品質のばらつきなど)
ステップ2: 意思決定階層とRACIマトリクスを作成し、責任と権限を明文化する
ステップ3: 主要プロジェクトのKPIを設定し、シンプルなダッシュボードで可視化を開始する
ステップ4: ステアリングコミッティまたはCCBを設置し、定期的な意思決定の場を確立する
ステップ5: 3ヶ月ごとにガバナンスの有効性を評価し、改善点を特定して実装する
プロジェクトガバナンスは、組織の成功を左右する重要な基盤です。今日から一歩ずつ、あなたの組織に最適な統制の仕組みを構築していきましょう。
